8月5日晚,暴雨突至金堆礦區,正在電修車間防汛值班的王猛心里一陣緊縮,出事了!當晚23點,值班人員反映水庫方向水源Ⅰ號回過流速段跳閘,8月6日0:14分Ⅱ號回過流速段跳閘。跳閘導致石可地區停水停電,直接影響了礦區生產和職工的生活。
此時,麻家砭水庫水位已超過38m,直逼汛限水位,生產保障分公司此時密切關注著上游流量及水位情況,在接到指令后立即開啟弧形閘進行泄洪。緊急時刻,分公司立即啟動三級響應,集結人員,隨時做好應急搶修準備。
凌晨3點,當雨量稍小具備巡線條件后,王猛等人立刻步行趟水對線路展開第一次巡查。道路被毀,他們用斧頭在山坡上劈路前行。當行走至20#桿時,他們已經發現多處故障,至少8處電線被雨水沖倒的樹壓在一起,由于雨太大只能返回。 上午10點,分公司接到33#、34#電桿傾倒,35#電桿底部懸空,沿途多處高壓線纜被滑坡后倒塌的樹木側壓接地等問題后,立即組織人員砍伐壓線樹木。

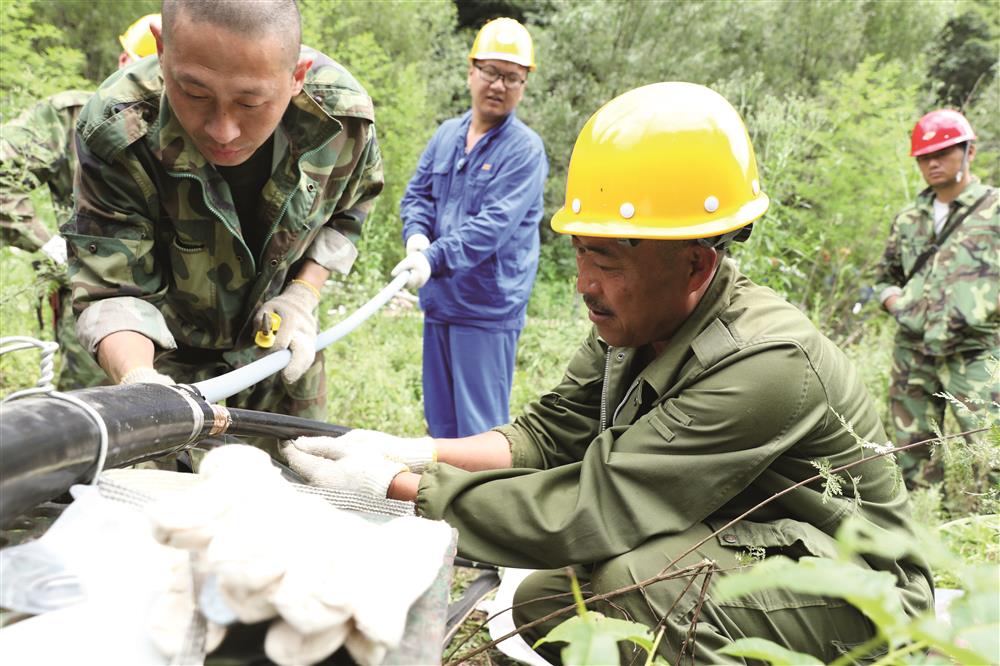

8月7日凌晨4時許,生產保障和礦山新材組織150余人,前往故障點冒雨開始人工鋪設電纜工作,搶修人員穿著厚重的雨衣、扛著沉重的電纜和工器具,翻山越嶺、在水流沒過膝蓋的搶修現場連續奮戰20小時沒合眼。截至當晚24時,基本恢復了電纜對接。隨后,在做電氣測試時,發現仍存在故障點,分公司立即組織排查,發現32#桿突然折斷,造成已連接好的電纜無法正常通電。經過對32#折斷電桿的觀察判斷,發現32#桿已無法繼續對電纜進行承重,而相鄰的31#電桿在非常陡峭的山峰頂端,連接難度非常之大。

8月8日,生產保障連夜調運電纜,并于當日上午8時協同礦山新材再次組織160余名職工到達現場進行二次搶修,又一次連續奮戰了一天。19時47分,捷報傳來,水源Ⅰ號線路通電正常。隨即,水庫泵站設備立即啟動運轉,于22時20分將水送至凈化站,8月9日零時30分開始給生活區供水。
